- 敷地面積-0.2 ㎡(-0.06 坪)
- 構造設計羽田野裕二
- 施工者幹建設
- キッチンたとぱに、吉川サツキ
2008.11
仙川沿いにある専用住宅
自然に恵まれ、川に面し公園など緑が多い計画地周辺。
その環境と冬暖かく夏涼しいという建て主の要望を発展させ、自然エネルギーの風/太陽を積極的に取り入れ室環境に活かす計画。
天気のよい冬期は窓から室内へ太陽熱を取り込むことに加え屋根で集熱をし、その熱を蓄熱をする。時間/季節による熱の平衡化を意図しました。
集熱の役割の2階は木造、蓄熱をする1階はRC造。二つの構造体がそれぞれの役割を果たし、視覚的にわかるようになっています。
蓄熱の1階はRCに外断熱をし外部に防腐処理をした杉板を張り、内部はコンクリート打ち放し。集熱の2階は内外部とも左官による仕上げとしました。
室内の温熱環境がどこにいても同じように、必要以上に壁で区切らず行き止まりが無く全ての部屋が緩やかに繋がっています。
また、大切なパートナーである猫達が好きなときに外気に触れられるように、防犯も兼ねた格子戸を設けています。
構造設計:羽田野裕二
施工:幹建設
キッチン:たとぱに 吉川サツキ
下記は設計施工中の記録です。
- Part1
- Part2
- Part3
- Part 4
- Part 5
- Part 6
- 上棟
001 現地調査
現地はなかなか自然が豊かなところ。
いいなー、開放感があって。

002 役所調査
久しぶりの某区役所。
階段の手摺が格好いいね。

003 現在のすまい調査
建て主さんはちょっと興味がある地域で興味ある住まいにお住まいです。
なかなか渋い街と家でした。写真は「にゃん」です。

004 再、現地調査
4度目なんですけどね。現地調査。
敷地の脇にある川には鴨がいっぱいいます。

005 捨て案
という訳でようやく提案。
相変わらずぐずぐずの「間取り」まったく納まっていない。
一応、考え方だけの提案となりました。が、しかしぐずぐずでも、平面があると色々なことを聞くことができます。

006 修正案
ずいぶん時間が経った気もしますが、修正案。
まだ、ぐずぐずの「間取り」でしたが、方向は良い感じです。
ただ、コストの妥当性が課題。「大」概算見積りでも取ってみますか。

007 大方針
概算見積りを基に方針の相談。
この計画の場合、何を大切にしたいか、という話し合いの結果前回の修正案の方向となりました。
仕上げ/仕様は控えめに、ということで。進んでいくことになります。
世田谷区では豪雨の時の浸水区域を示している地図があります。
区役所に聞きにいったところ、1970年(だったけな)の浸水は大規模だったようです。

008 間取り変更
法規的なこと色々でスケジュールがビシッと決まったためプラン詰めの打ち合わせ。
だったのですが、間取りについて大きな方向転換。
だが、そっちの方がよいと思っていた事柄だったので。納得。
最終的には良い方向になると思いますよ。いや、まだこの段階でよかった。

009 決定
ビシッと決まった法規スケジュールに間に合わせるため、ぎりぎりとしたプラン打ち合わせ。
そのための資料作成では夜なべして作業しただ。(ウソ)
なんとか決着を見ることができ、レッツゴーということで明日(12/7)は資料を作り細かい部分の詰めの確認のため役所へ行きます。
また、夜なべして作業だ。(ウソじゃないかもしれない)
模型写真はあんまり変わっていない?いや結構変わっているんですよ。

010 プラン
大きなところが決まったので今日は都市計画法がらみの申請。
しかし、確認申請を出せるまではあと二ヶ月ほどかかります。
これからは細かい部分と仕上げ仕様の決定が待っています。資料など揃え、年明けから打合開始予定。
下にあるのは1階のプランです。

011 鳥
現地はなかなか自然が豊かなところ。と最初に書きましたが、ここのところ現地に行くとすぐ近くの電柱に大きい鳥が止まっています。
川鵜に目えるのですが、どうなんでしょうか。
今日は濡れた羽根を乾かすのか羽を広げているのが一羽いました。

012 書類
あけましておめでとうございます。
新年早々、役所へ書類の提出。
だから、役所関係の書類を揃えるのを俺にやらせては駄目だっていうのに。
持っていくのより(自転車)書類を準備するので疲れてしまいました。

013 鳥はどこへ?
この間現場に行ったときにいつも電柱の上にいる鳥がいませんでした。
目を凝らしてみると電柱のてっぺんに鉄柵みたいなものがあります。
このあたりの電柱には漏れなくあったものです。ここの電柱だけ無かったんですけどね。
あ、そうそう打ち合わせなどは順調に進んでいます。
一昨日なんか、23:30頃まで打ち合わせでしたし。はっはっは。

014 43条ただし書き終了
年末に提出した「 43条ただし書き」の許可が下りました。
年末に出したのでね。
それから細かいところでの変更があったりするんですけどね。
いいですよね。と聞いたら。
検討します。と言われました。っていうか明日から連休みたいじゃん! 返答はいつ?
写真は本庁舎入り口ホールにあるトップライトとレリーフ。
いつもここでチャリに乗っているときに被っている手拭を取りiPodのイヤホンを仕舞い、打ち合わせファイルを取り出して4階に向かいます。

015 申請/見積もり中
見積もり図面渡しと確認申請提出が終了しました。
前回にある「 43条ただし書き」の軽微な変更は軽微な物となり変更申請となりました。
あとは検討事項の洗い出しとシャフリング。
写真は取り寄せたサンプル類。再生ガラスって奇麗だわ。

017 地鎮祭
と、いきなり地鎮祭。見積もり調整中は更新できるような物がないんですよね。
見積もりの調整も細かい部分が残っていながらほぼ終了し。施工会社も決まりました。
今日はお日柄もよく。良い天気。
自転車日和でした

018 申請終了
地鎮祭に引き続いてく役所へ。はんことか押して、副本受け取り。
最初は降りない降りないと誰からも言われていた混構造。1ヶ月で終了しましたわ。
ただし、その前の区画整理/地区計画/43条ただし書きから合わせると、3ヶ月半・・・・
さらば。世田谷区役所!じゃなかった次は竣工検査だ。じゃなくて改良杭の工事の時でした。

019 縄張り
俺の(私の)縄張りはここだ。という表明ですね。
で、行って来たのですが、なかなか合わない。敷地後退があるのと、敷地形状が複雑なのでどうも図面と合わない。
仕切り直しとなりました。

020 鋤き取り
今回地盤改良があるのですが、それに先立ち杭天端まで鋤き取り。
鋤き取りには「ユンボ」を使うのですが、それがトラックへ自力で登ります。
知っていましたか?こんな風に。

021 柱状改良
今日は柱状改良。某世田谷区役所が立ち会いをするというので、現場へ。
役所とは話さず役所の立ち会いは終了しましたが、その他の業者との打ち合わせもできました。
ここしばらく雨も多かったですが、今日は晴れとは言えないけどとても暖かい。
僕は短パンですよ。そりゃ。


022 配筋検査
地中梁の配筋です。
今回は2階建てなので「中間検査」は無いのですが、配筋は見ると世田谷区役所。
連休明けにコンクリート打設のため、設計者側の配筋検査の時に来てもらいました。
一点設計段階と違っているところがあったのですが、検査結果を提出してもらうことで完了。(役所の指摘は無かったのですが)
ちなみに鉄筋を組む職人さんはおしゃべりでした。
025 配筋見学
いや、見学って訳ではないのですが。ハイキンケンガクはハイキングと少し似てるか、と思いましたが全然違いますね。
型枠も無いのに、何故配筋と思っていたら外部の断熱材打ち込みのところがあるため先行配筋だと鉄筋屋さんが言っていました。
「5ミリはずれてねぇよ」と。

027 軸組
刻み場で打ち合わせ。
1階は配筋型枠などの作業が続いていますが、今日は2階の木部分の打ち合わせ。
混構造なのです。
大工さんは鈴木君。公園前の家のPart4にいます。
打ち合わせ終了後、表しになる材料の確認をして終了。

028 配筋検査
雨です。
梅雨入りした関東地方のようですが、その前からの定期的な雨で少し作業が遅れ気味。
検査については、いくつか指摘事項もあり修正があります。明日朝からコンクリート打ち予定なので少し忙しいか。
今のところ明日の降水確率は10%。なんとかその通りに止んでくれないと困ります。

031 コンクリート
1階のコンクリートの型枠が外れました。
2階は屋根下地、構造壁が終了しています。
で、コンクリートを見ていたら1FLのレベルを少し変えたくなってきた。
納まりはどうか次回確認しよ。
032 軒樋
今日は雨だった。チャリで行けず。
でも屋根がほとんど終わっていたので雨の流れを見ながら軒樋のところのチェック。
あ、けらばに捨てが入っている。捨てがけらばと噛んでるんだな、コーナー部分は流れ方向と軒樋の立ち上がりでつかんでいるのか。ああなってこうなってここでつかんで、こっちのはここで折り曲げて・・
よくわからないが、大宝(板金)さんだから間違いはないでしょう。

035 植木屋さん
今日は現場の近くの植木屋さん(吉実園)と打ち合わせ。植木畑には平飼いの鳥と豚が(豚は柵で囲まれている)います。
植木畑は大きい森のよう。かつ、きちんと手入れされていてとても格好がいい。

037 変更間に合う

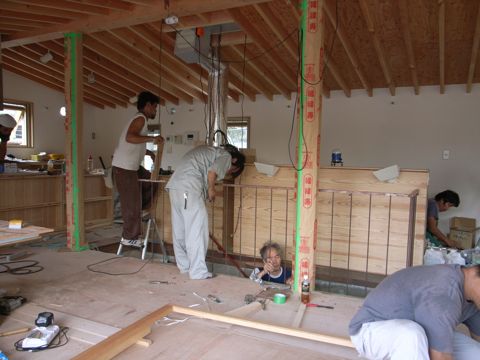

打ち合わせの中でそのことに絡むけど、違う工事内容で変更したいことが。
ちょっと大変かもしれないけど、と説明すると。今ならまだ間に合います。との返事。
よかったよかたった。またその変更により色々なこともよくなった。
写真は変更後どのようにするか相談している鈴木君となべさんと電気の中尾さん。なんで電気屋さんも。
いやいや、配線も絡むんだよね。

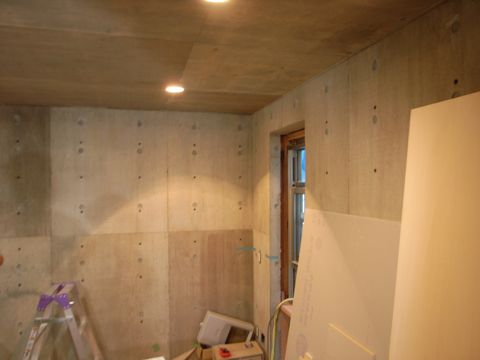

038 1階
いや、暑いね。さすがに僕も午後現場へのチャリは暑いです。
1階の床下地ができていました。
その他、懸案事項を伝え外壁の張り方について説明。現場の後僕は世田谷のプールへ泳ぎにいきました。
世の中は3連休のようですが、現場は日曜日だけ休みとのこと。ご苦労様です。

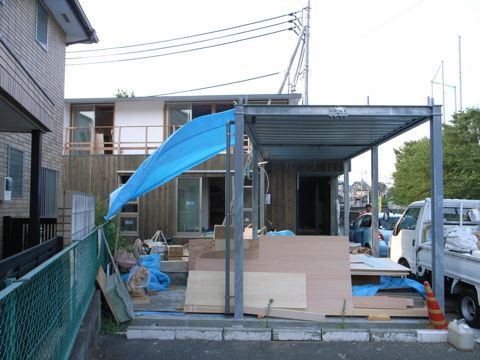

041 外壁
現場もちょっと遅れ気味。
予想以上に手間がかかっているようです。
写真はこれから張られる1階外壁。今週中に終わるか。

042 野球?
打ち合わせが終わった後、向かいの野球場で試合をやっていたから試合観戦。
ちょっと、覗くだけ。と思ったら「ご苦労様です」とメンバー表を渡されたので1イニング見ました。
いや、無理俺にはあの球は打てない。白崎勇気君というのがピッチャーでした。

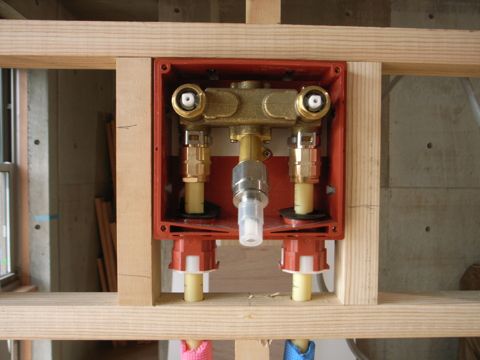

043 顔?
何か、顔のような洗濯機水栓。

044 今夏最高
体感気温、今夏最高。
汗も滴る前に乾いてしまう感じです。
世界で最初に原子力爆弾が爆発した次の日、影もくっきり。

045 追い込み
現場、追い込みです。
大工さん4人、電気屋さん、左官屋さん、建具屋さんがいました。
お盆休みはありません。

046 お盆
迎え火の今日。現場は大工さん塗装屋さん鉄骨屋さん。
何度も言いますが、お盆休みはありません。
写真はきれいな再生ガラス。現場に入りました。

047 角又
内部漆喰塗り。独特の角又の匂いがします。
江戸東京たてもの園内にある前川國男邸の漆喰はその当時の作り方と同じようにとのことで、角又も現場で煮たと。
古民家の竹木舞はずいぶんベテランの人が来たと。左官屋さんが言っていました。
写真はカメラと間違えてiPodを持って行ったので(似ているのよ)以前撮った吉実園さんの鶏。

049 足場はずれた
やっとはずれた足場。手摺は間に合わないため仮のものです。
お間違いなく。

050 手摺仕上
今日は現場に行く予定じゃなかったんだけど。
手摺の仕上について塗装屋さんと話したところ。「じゃ、見にきてください」と。
「行きます行きます。」ということで行ってきました。
ちょっと苦労する仕上となりました。すみません。なので小尾(くん)も手伝っています。

051 オープンハウス
工事途中にも関らず、来て頂いた方ありがとうございます。
多分最終できあがりまで、あと2週間ぐらいです。
と、始めてだなPart6突入。写真はたて樋となるはずのアクリル棒。まだうまく機能していません。

052 本棚
古い足場板で作った本棚です。
大工の鈴木君が加工していると。通りがかりの人に「これ何に使うの?」と聞かれたそうです。
「本棚です」と答えたら絶句されたそうですが、コンクリートにばっちり合っています。
にゃんも気に入ったようです。

057 デッキ
デッキができていた。
大工工事はあともう少し。先週台風による雨のため終わりませんでしたが、明日あさってで終了予定。
行った時はちょうど雨だったので、懸案のアクリルの樋の観察。大体はアクリル棒を伝わっていますが、ちょいはみ出ているのがある。
あともう一工夫か。

059 ゴミ置き場
本当だ。にゃんがゴミ置き場を気に入って出入りしているのでしばらくゴミ箱を置かないでいよう、と聞いていたのですが。
行ったら入っていました。
左右と下を見られるから気持ちいいのか。もうすぐデッキ側に出られるところが出来るから。待ってなさい。

060 さらば世田谷区役所
竣工検査後の検査済み証受け取りに行きました。
打ち合わせから合わせると何回来たかな。
建築残工事も終了し、あとは金額の精算とうちで作る物のみ・・・・
なるべく早く作りたいと思っていますが、温熱環境を記録する温度ロガーは昨日の午後から作動中のはずです。

061 一応竣工
最後、プランプランで作った照明と表札の取り付け。
建築の金額の精算も了解を得て終了しました。
照明は・・・どうかな。大げさな物になってしまったかもしれない。手間はすごく掛かったのだけど。
あと、植栽(見積もりを早めにお願いします。吉実園さんーー)が終わったら撮影かなと思っていたのだけど、もう冬ですね。
